Основание под бассейн: как сделать площадку и фундамент под каркасный бассейн










Вопросы, рассмотренные в статье:
- Какое основание подойдет для каркасного бассейна?
- Проектирование и разметка площадки
- Подготовка основания: земляные работы и подушка
- Опалубка и армирование
- Бетонирование площадки
- Альтернатива плите: ленточный фундамент для бассейна на даче
- Частые ошибки
- Заключение
Каркасный бассейн на загородном участке давно перестал быть экзотикой, производители предлагают чаши объемом от пары кубов до двадцати и более тонн воды, а сама конструкция собирается быстро, борта уверенно держат форму, материал стенок проявляет стойкость к солнцу, температурным перепадам. Слабых звеньев здесь два: каркас и поверхность, на которую его устанавливают.
Если опоры уходят в грунт неравномерно, чаша перекашивается, вода начинает давить на один борт сильнее, появляется течь или разрыв — именно поэтому основание под бассейн должно быть не просто ровным, а крепким, устойчивым, сделанным с запасом.
Разберем последовательно, как сделать площадку под бассейн, какие материалы выбрать, а также почему бетонная подготовка выигрывает у остальных вариантов.

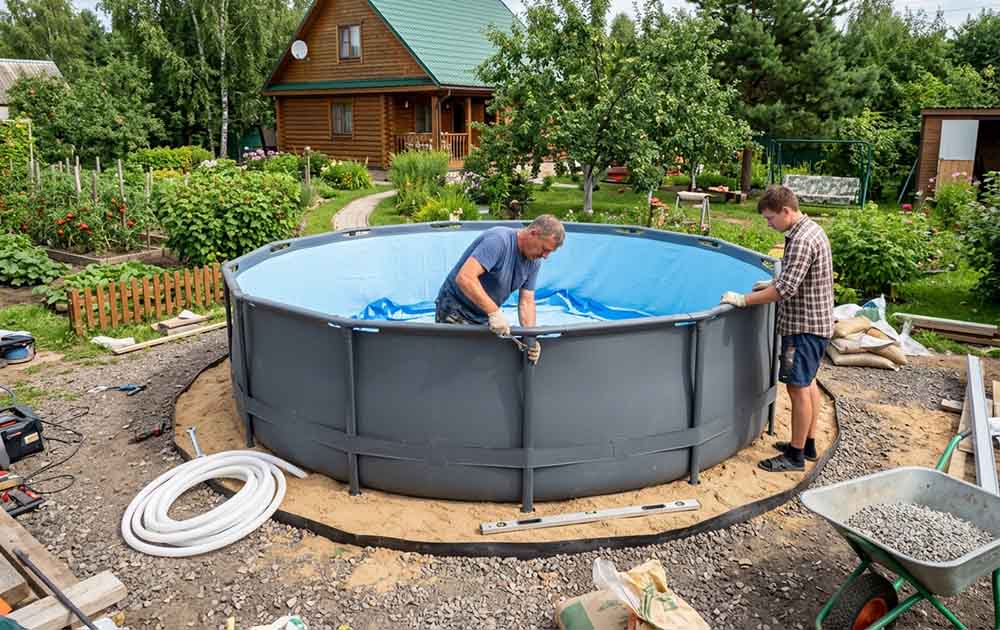

Какое основание подойдет для каркасного бассейна?
Прежде чем снимать дерн и замешивать раствор, стоит определиться с типом подготовки, поскольку от этого зависят объем работ, бюджет, долговечность результата.
Какое основание сделать под каркасный бассейн, чтобы не переделывать всё через сезон? Каркасный бассейн средних размеров вмещает 15–25 кубометров воды, а кубометр весит тонну. Добавьте вес металлического каркаса, лестницы, людей — и получите нагрузку, сравнимую с фундаментом небольшого дома. Разница в том, что дом строят на заглубленном основании, а бассейн порой ставят прямо на траву, надеясь, что ничего не случится. Почва под таким давлением проседает, чаша уходит в перекос.
Песчаная подушка толщиной 15–20 сантиметров подходит для небольших бассейнов для детей объемом до тысячи литров, поскольку подложка из утрамбованного песка выравнивает мелкие неровности и отводит лишнюю влагу, однако не работает как несущий слой.
Для чаши от пяти кубов песок используют лишь как дренажную прослойку, а сверху кладут полноценную плиту под бассейн. Деревянный подиум выглядит привлекательно, доски приятны на ощупь, но древесина даже после обработки антисептиками впитывает воду, гниет в местах контакта с грунтом, теряет прочность за три-четыре года.
Остается проверенное временем бетонное основание под бассейн — монолит, который распределяет нагрузку равномерно, не боится влаги и морозного пучения, служит десятилетиями. Фундамент для бассейна из бетона остается единственно верным решением для тяжелых каркасных чаш, стационарных конструкций.
Подготовительный слой под будущую плиту можно сделать из тощего бетона М100— он не тянет на несущую конструкцию, зато отлично выравнивает основание, не давая песку перемешиваться с грунтом. Для основной же плиты понадобится марка посерьезнее.

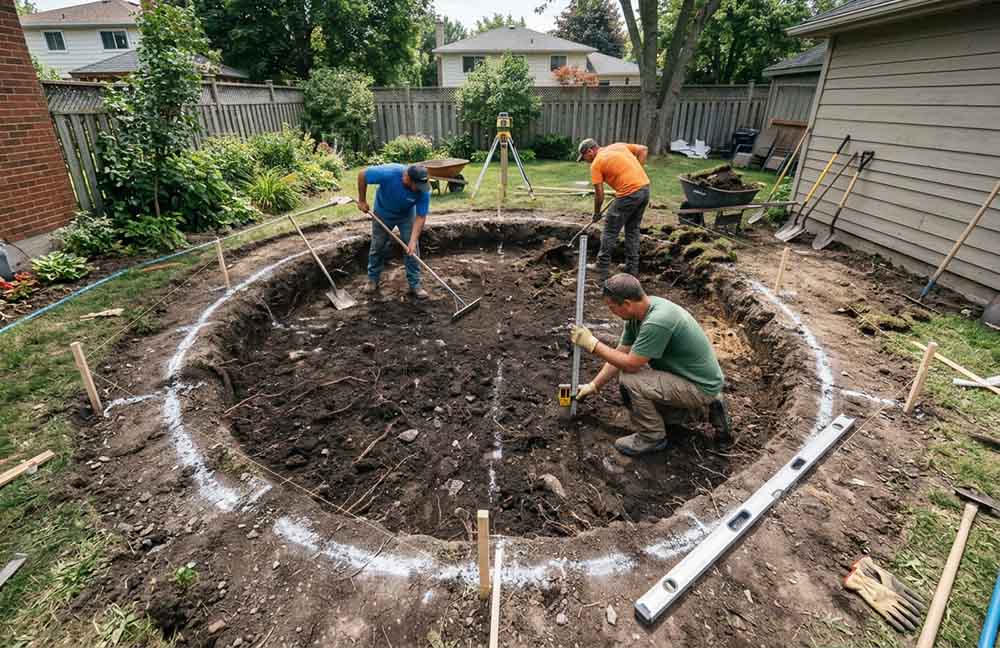

Проектирование и разметка площадки
Когда решение принято, работа начинается с выбора места под будущую площадку под бассейн из бетона. От деревьев с мощной корневой системой отступают минимум на три-четыре метра: корни годами приподнимают плиту снизу, а листва и мелкий сор летят в воду весь сезон. Участок ориентируют так, чтобы солнце освещало чашу с утра и до послеобеденного времени — вода прогреется быстрее, не остынет к вечеру. Низины и места, куда после дождя стекают ручьи с огорода, отметают сразу: сырость под основанием разрушает монолит, тянет холод снизу даже в жаркий день.
Разметку начинают от диаметра чаши, добавляя по 50–60 сантиметров с каждой стороны — припуск под лестницу, обходную дорожку, отмостку. Круглую форму чертят штырем по центру и шнуром нужной длины, прямоугольную — рулеткой и угольником с проверкой диагоналей. Расхождение даже в пару сантиметров выльется в перекошенную опалубку, кривую плиту. По контуру через каждые полметра забивают колышки, натягивают шнур — это граница стройки. Сразу продумывают подъезд для миксера: если машина не пройдет вплотную, бетон придется возить тачкой, теряя время, рискуя расслоением смеси.
Подготовка основания: земляные работы и подушка
Внутри размеченного контура снимают дерн, корни, перегной на глубину 25–30 сантиметров — органика под плитой со временем перегниет и даст пустоты, а значит, трещины и неравномерную осадку. Дно выравнивают по горизонту нивелиром или длинным уровнем: любой незамеченный сейчас уклон позже обернется наклоном чаши, неравномерным давлением воды на стенки.
На выровненное дно настилают геотекстиль плотностью от 150 г/м² с запасом 15–20 сантиметров на стенки — он разделяет слои, не давая песку смешиваться с грунтом. Сверху засыпают песок слоем 10–15 сантиметров, обильно проливают водой и трамбуют виброплитой — это дренаж, выравнивающая прослойка. Следом отсыпают щебень мелкой фракции на 5–10 сантиметров, разравнивают и снова уплотняют. Готовая подушка — плотное, ровное и сухое основание, готовое принять бетон.

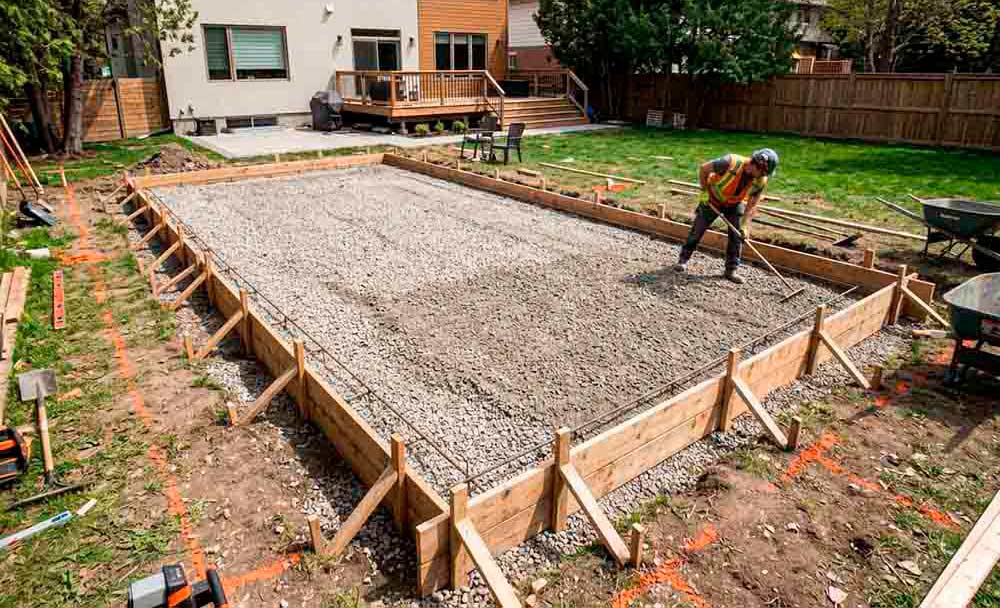

Опалубка и армирование
Как сделать опалубку для бассейна? Конструкция должна выдержать давление бетонной массы, сохранить геометрию и не дать смеси растечься за пределы разметки. Для опалубки берут обрезную доску толщиной 25 миллиметров или ламинированную фанеру, напиленную по размеру сторон. Щиты выставляют строго по уровню, фиксируют снаружи деревянными кольями, вбитыми в грунт через каждые 60–80 сантиметров, и усиливают диагональными укосами — иначе масса бетона при заливке просто выдавит стенки наружу. Верхний край опалубки должен возвышаться над землей на 10–15 сантиметров, чтобы готовая плита не оказывалась в луже после каждого ливня. Внутреннюю поверхность щитов застилают полиэтиленовой пленкой: она перекрывает щели, не дает цементному молочку утекать в землю, а также облегчает разборку опалубки через несколько дней после заливки.
Параллельно с опалубкой монтируют арматурный каркас. Стальные прутья периодического профиля диаметром 8–10 миллиметров укладывают сеткой с ячейкой 150 на 150 либо 200 на 200 миллиметров. В местах пересечений прутья связывают вязальной проволокой — сварка создает жесткие узлы, которые при температурном расширении бетона провоцируют трещины, тогда как проволочная связка оставляет конструкции небольшую подвижность.
Арматурную сетку нельзя класть прямо на песчано-щебеночную подушку: снизу должен оставаться защитный слой бетона толщиной 2–3 сантиметра, чтобы металл не контактировал с грунтовой влагой, не ржавел внутри плиты. Для этого используют пластиковые фиксаторы-стульчики, расставляя их по всей площади с шагом 50–60 сантиметров. Если грунт слабый или чаша планируется вместительная, вяжут двухъярусный каркас с расстоянием между верхним и нижним слоем арматуры 8–10 сантиметров.
Грамотно собранная арматура превращает простую бетонную заливку в полноценный фундамент под каркасный бассейн, который выдерживает сезонные подвижки почвы, не трескаясь под весом воды. Залить такой каркас можно заводским бетоном М250 на гравии — его прочности 262 кг/см² и морозостойкости F150 хватает с запасом под любую каркасную чашу, а подвижность П3 позволяет смеси плотно обжать арматуру без пустот.

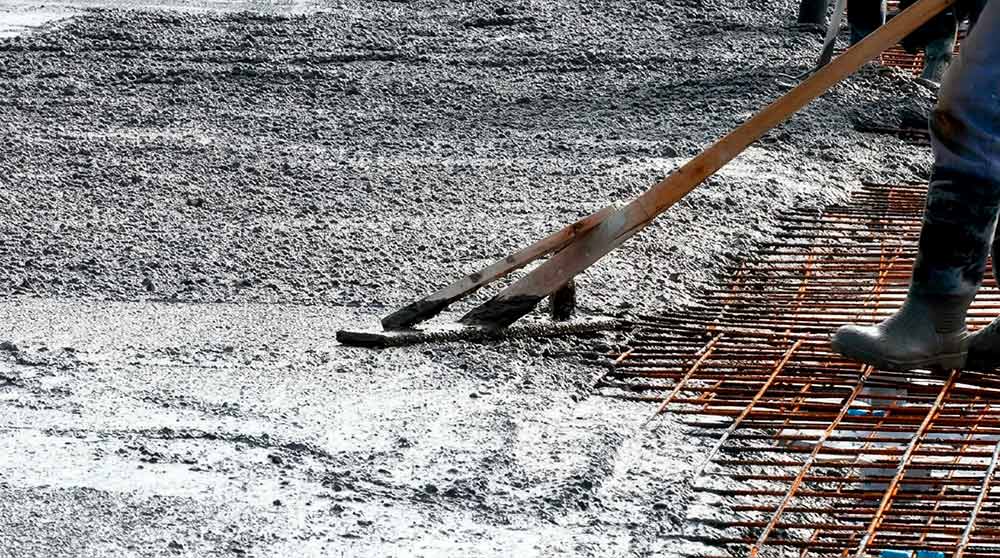

Бетонирование площадки
К моменту заливки всё готово: опалубка выставлена по уровню, арматура на фиксаторах, подъезд для миксера расчищен. Как залить площадку под бассейн так, чтобы через сезон не пришлось всё переделывать? Начинают с выбора бетона, и здесь заводской замес выигрывает у ручного по всем параметрам. Для основной плиты берут бетон БСТ М250 — его характеристики подойдут под любую каркасную чашу. Если хочется заложиться на десятилетия, смотрят в сторону бетона БСТ М300 B22,5 П3-П4 на граните — гранитный щебень дает морозостойкость F200, плита спокойно переживает десятки зим без трещин.
Заливку ведут в один день, без перерывов, от дальнего угла к выезду миксера. Смесь распределяют лопатами, сразу проходят глубинным вибратором с шагом 50–70 сантиметров — это убирает пустоты и раковины, которые иначе станут точками разрушения после первой же зимы. Поверхность выравнивают правилом, заглаживают теркой и при желании железнят, присыпая сухим цементом. В жару плиту накрывают пленкой, проливают водой несколько дней, чтобы бетон набрал прочность без трещин. Опалубку снимают через неделю, а бассейн ставят не раньше, чем через 14 дней после заливки.
Альтернатива плите: ленточный фундамент для бассейна на даче
Монолитная плита справляется почти всегда, но на участках с сильным перепадом высот или слабым грунтом рассматривают ленточный фундамент под каркасный бассейн на даче. По периметру отливают замкнутый армированный контур, заглубленный ниже уровня промерзания, а внутреннюю площадку засыпают утрамбованным песком и щебнем. Каркас опирается на бетонную ленту, центральная часть чаши распределяет вес через подготовленную засыпку.
Для ленты подойдет бетон БСТ М200 В15 П1-П4 на гравии— марка, которую десятилетиями льют под одноэтажные дома, гаражи, ленточные основания. Подвижность П3 позволяет смеси равномерно растекаться в узкой опалубке, не оставляя пустот, а прочности 196–200 кг/см² достаточно, чтобы контур держал геометрию даже на проблемных грунтах.
Частые ошибки
Проблемы с бассейном почти всегда начинаются под ним — в том слое, который скрыт от глаз после стройки. Вот что идет не так чаще всего.
Тяжелая чаша на песчаной подушке без бетонной подготовки. Грунт проседает неравномерно, опоры теряют плоскость — сезон заканчивается порванным бортом или перекошенной конструкцией.
Плохо утрамбованная подушка. Если песок или щебень не прошли виброплитой, плита начинает гулять через месяц-два после заливки, а вместе с ней наклоняется бассейн.
Отказ от глубинного вибратора при укладке смеси. В теле бетона остаются пустоты и раковины — туда попадает вода, зимой замерзает, разрывает монолит изнутри.
Забытый геотекстиль или пленка между подушкой и бетоном. Цементное молочко утекает в песок, поверхность плиты теряет прочность, начинает крошиться уже в первый сезон.
Стройка без учета закладных деталей. Потом приходится долбить готовую плиту под трубы, форсунки и скиммер, нарушая целостность фундамента под бассейн.
Экономия на марке бетона. Состав с недостаточной морозостойкостью рассыпается после двух-трех зим, а замена плиты обходится дороже, чем изначальный заказ нормальной смеси. Для стройки на века есть смысл сразу взять бетон БСТ М350 В25 П3-П4 на граните— с морозостойкостью F200 и водонепроницаемостью W8 он перекрывает любые капризы погоды и грунта, а запас прочности исключает возврат к ремонту на годы вперед.
Заключение
Ровная площадка под бассейн каркасный своими руками — тот случай, когда тщательная подготовка окупается годами спокойной эксплуатации. Разобраться, как сделать площадку под каркасный бассейн, реально без строительного образования: земляные работы, опалубку и арматуру осилит любой, у кого есть пара выходных, а также желание сделать основательно. С бетоном проще довериться заводу — готовая смесь с паспортом качества, привезенная миксером точно к назначенному часу, снимает вопросы о пропорциях и прочности. Остается подготовить участок, принять машину, дать плите набрать силу — и наливать воду.
Если участок находится в Химках, Зеленограде или соседних районах — Солнечногорском, Красногорском, Истринском, Дмитровском, бетон удобно заказывать напрямую с завода «Пересвет Цемент». Производство расположено в деревне Чёрная Грязь, производительность до 120 кубометров в час, собственный автопарк бетоносмесителей с GPS-навигацией, доставка строго в оговоренное время. Заявки принимают круглосуточно, менеджеры помогают подобрать марку под конкретную задачу, а каждая партия проходит лабораторный контроль, сопровождается паспортом качества.
Дата создания: 21.07.2026 09:55:16
